项目经理们或许都曾遭遇这样的情景:例会刚开始,关键任务突遭阻滞,开发人员病假,某个依赖项出现偏差,或是核心功能交付延期。顷刻间,精心规划的项目时间表摇摇欲坠,团队不得不手忙脚脚乱地寻找对策。
本文将深入探讨一个机器学习模型如何能够在项目时间线受影响之前,提前预测高达41%的项目延误,从而有效削减成本,并大幅减少临危救火的紧急情况。

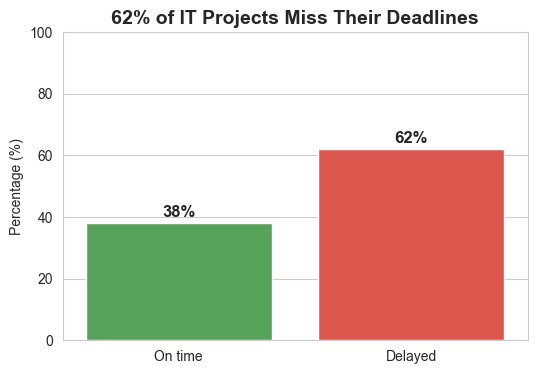

问题所在:到2025年,62%的IT项目未能按期完成
在与敏捷团队协作的项目管理实践中,延误和阻塞往往成为日常工作的一部分。然而,当阅读到2025年Wellington项目管理状况研究报告时,其中指出到2025年,62%的IT项目未能按期完成,这一数据令人警醒并促使思考。相较于2017年PMI职业脉搏调查中2017年51%的比例,项目延误问题已达到危急水平。
虽然项目延误屡见不鲜,但如此高的比例依然令人始料未及。然而,当下已有工具能够帮助团队预测并更好地理解这些风险。通过运用Python和数据科学技术,一个模型得以构建,旨在提前预测项目延误的发生。
这项统计数据凸显了两个关键点:项目延误往往源于重复性原因,并且它们会带来巨大的商业影响。本文将探讨数据驱动方法如何揭示这些根本原因,并帮助项目经理们有效预判。

图片来源:作者
凭借这些知识,团队能够选择最佳的行动方案。
这正是数据科学能够发挥作用的领域。令人惊讶的是,2020年Wellington项目管理状况报告指出,尽管项目管理软件能够生成大量有价值的数据,但只有23%的公司将其用于项目管理。
通过分析项目任务单(ticket)中的信息,可以构建预测性机器学习模型,在潜在风险升级之前将其识别并突出显示。
正是基于这一理念,分析人员对超过5,000张任务单进行了深入研究,这些任务单不仅来源于当前项目,也涵盖了以往的项目。
事实证明,项目管理软件是一个蕴藏巨大潜力的宝贵数据源,正待被充分利用。
项目管理中的数据鸿沟
在传统的项目管理中,报告扮演着核心角色,然而很少有报告能提供对整个项目的全面、详细回顾。

图片来源:作者
例如,在Scrum方法中,团队会追踪开发速度,关注燃尽图的趋势,并衡量已完成的故事点数量。

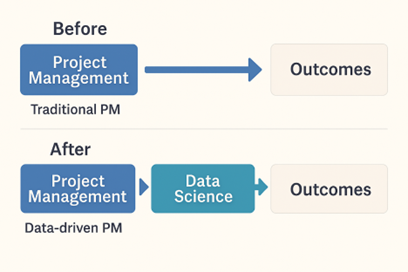

传统报告仍无法提供完整的项目全貌。而数据科学则能做到。
项目经理们或许凭经验就能识别关键点所在,但通过数据验证这些假设,将使决策的可靠性大幅提升。

图片来源:作者
构建数据集
为探究这一理念,分析人员对5,000张Jira任务单进行了分析,这是现有项目数据最丰富的来源之一。
由于真实的项目数据并非总能公开共享,因此研究人员在Python中生成了一个模拟实际情况的合成数据集,其中包含了优先级、故事点、团队规模、依赖关系和延误等关键变量。
df = pd.DataFrame({
'ticket_id': range(1, 5001),
'priority': np.random.choice(['Low', 'Medium', 'High', 'Critical'], 5000, p=[0.3, 0.4, 0.2, 0.1]),
'story_points': np.random.choice([1, 2, 3, 5, 8, 13], 5000, p=[0.3, 0.25, 0.2, 0.15, 0.08, 0.02]),
'team_size': np.random.choice([3, 4, 5, 6, 7, 8], 5000, p=[0.1, 0.2, 0.3, 0.2, 0.15, 0.05]),
'dependencies': np.random.choice([0, 1, 2, 3, 4], 5000, p=[0.5, 0.3, 0.1, 0.07, 0.03]),
'delayed': np.random.choice([0, 1], size=5000, p=[0.7, 0.3])
})
df.head(10)
代码来源:作者
在构建了一个逼真的数据集之后,现在可以深入探索其中包含的不同任务单特征。这为后续的探索性数据分析(EDA)奠定了基础。

结果来源:作者

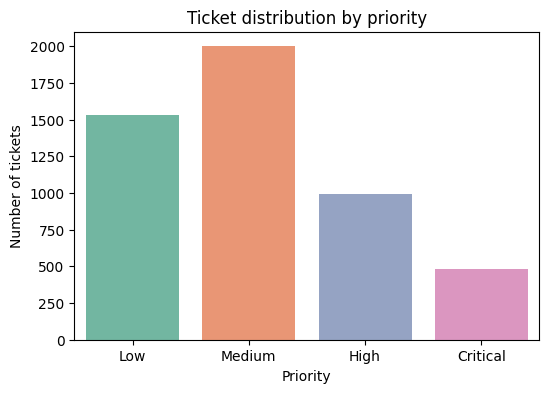

大多数任务单具有低或中等优先级,这与项目待办事项列表的常规结构相符。这种初步分布已暗示了风险可能累积的区域,这一点将在后续的探索性数据分析(EDA)中进一步探讨。

结果来源:作者

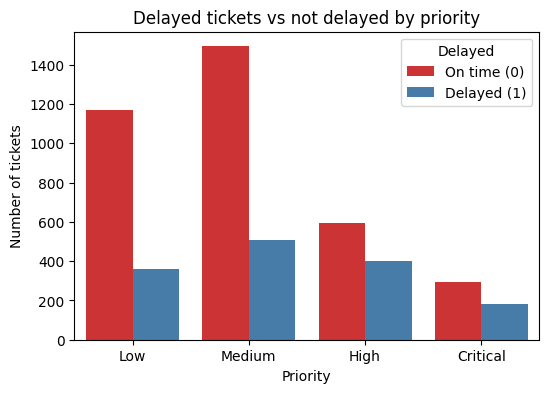

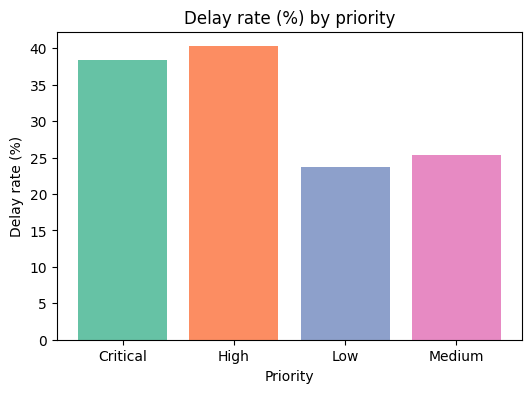

尽管高优先级和关键优先级任务单在总量中所占比例较小,但它们却更有可能出现延误。

结果来源:作者
这张条形图证实了这一现象:高优先级任务单与延误之间存在密切关联。然而,这可能源于两种不同的动态:
- 高优先级任务单本身更为复杂,因此延误风险更高。
- 某些任务单最初因延误才被提升为高优先级,从而形成了一个不断升级的恶性循环。
通过这个模拟数据集,现在可以获得真实项目中发生情况的写实快照:任务单在规模、依赖性和复杂性上各不相同,其中一些不可避免地会延期。这反映了项目经理日常面临的挑战。
下一步是超越简单的计数,揭示数据中隐藏的模式。通过探索性数据分析(EDA),可以验证既有假设:更高的优先级和更多的依赖关系是否真的会增加延误的可能性?接下来将进行探究。
探索性数据分析(EDA)
在进入模型构建之前,退后一步审视并可视化变量之间的相互作用至关重要。探索性数据分析(EDA)允许发现以下模式:

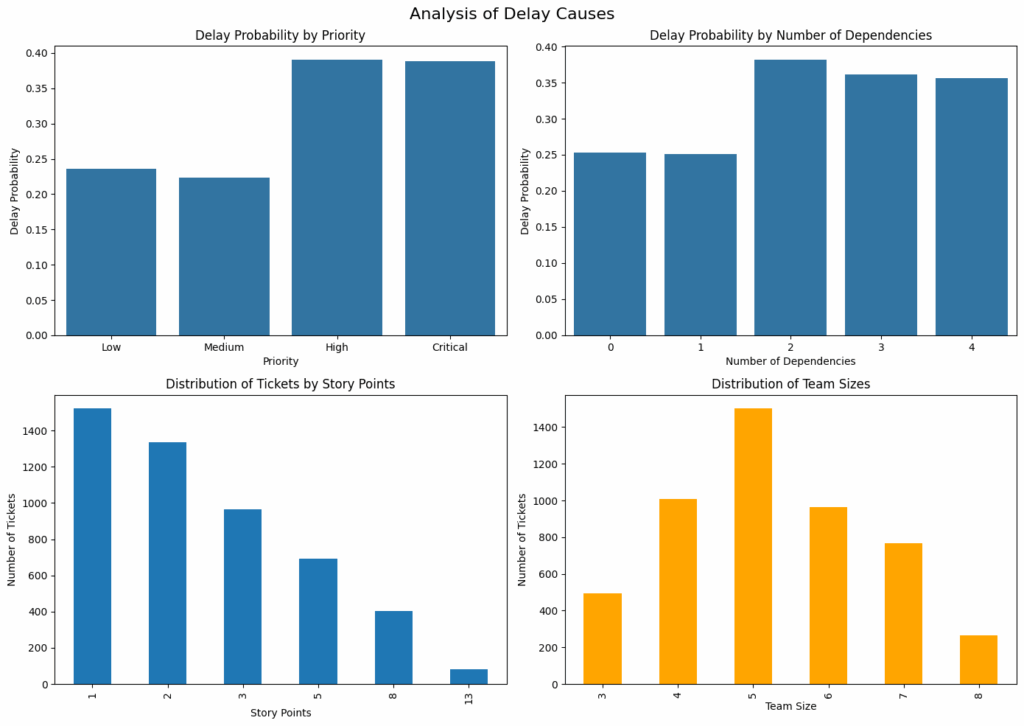

- 延误如何随优先级变化。
- 依赖关系的影响。
- 故事点的分布。
- 处理任务单的典型团队规模。

结果来源:作者
此图表证实了一个关键直觉:优先级越高,延误的可能性越大。
依赖关系会放大这种效应,依赖项越多,出现差错的可能性就越高。
一旦出现延误或延误风险,升级机制会将优先级进一步推高,形成一个反馈循环。
最后,任务单的复杂性也扮演着重要角色,增加了另一层不确定性。

结果来源:作者

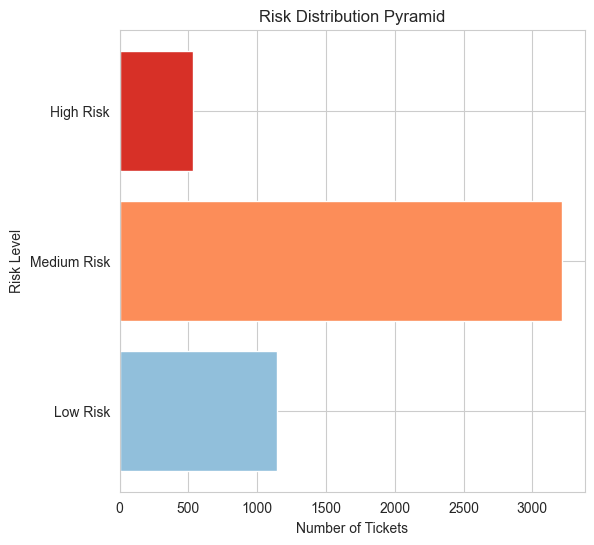

大多数任务单属于中等风险类别。这些任务单需要项目经理投入最多的关注:虽然最初并不关键,但其风险可能迅速升级并引发延误。
高风险任务单虽然数量较少,但若未能及早管理,将带来不成比例的巨大影响。
与此同时,低风险任务单通常只需要较轻度的监控,使管理者能够将精力集中在真正重要的地方。
同时观察到,大多数任务单的故事点规模较小,团队规模通常在五名成员左右。
这表明敏捷实践通常得到了遵循。
接下来,将进一步探讨任务单的风险评分分布。

结果来源:作者

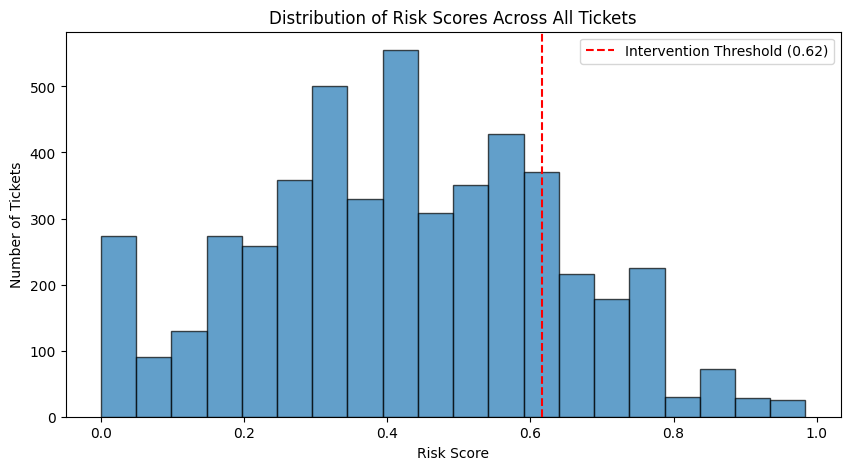

可以看出,只有一小部分任务单具有极高风险,而大多数则处于中等风险区域。这意味着项目经理若能及早关注风险最高的任务单,便可预防大量延误的发生。

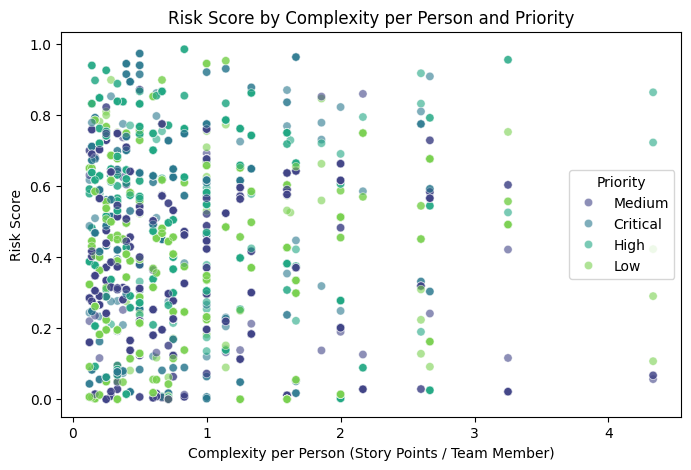

为验证这一假设,接下来将探索人均复杂性和优先级如何与风险评分相互作用。

结果来源:作者
在此处未能观察到明显的趋势。风险评分似乎并不强烈依赖于任务单的复杂性或优先级,这表明可能存在其他隐藏因素导致延误。
技术深度探讨:预测模型
原始数据提供了坚实的基础,但领域知识对于构建真正稳健的模型至关重要。为了更好地捕捉现实世界项目的动态,研究人员设计了反映项目管理实际情况的新特征:
-
人均复杂性 = 故事点 / 团队规模。
-
是否存在依赖 = 任务单是否依赖于其他任务单(依赖项 > 0)。
-
优先级与故事点交互 = 优先级水平乘以故事点。
# 特征工程(创建业务相关变量)
df['priority_encoded'] = df['priority'].map({'Low': 1, 'Medium': 2, 'High': 3, 'Critical': 4})
df['complexity_per_person'] = df['story_points'] / df['team_size']
df['has_dependency'] = (df['dependencies'] > 0).astype(int)
df['priority_story_interaction'] = df['priority_encoded'] * df['story_points']
代码来源:作者

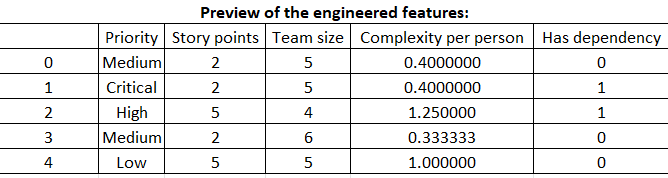

结果来源:作者
模型选择使用随机森林(Random Forest),因为它能够处理非线性关系并提供特征重要性的洞察。
主要关注点在于正类别(1 = 延误)的召回率(Recall)。例如,0.6的召回率意味着模型能够正确识别所有实际延误任务单中的60%。
目标并非追求完美的精确度,而是实现早期检测。在项目管理中,即使存在一些误报,提前标记潜在延误也比错过可能导致整个项目脱轨的关键问题更为可取。
features = ['priority_encoded', 'story_points', 'team_size', 'dependencies',
'complexity_per_person', 'has_dependency', 'priority_story_interaction']
X = df[features]
y = df['delayed']
X_train, X_test, y_train, y_test = train_test_split(X, y, test_size=0.3, stratify=y, random_state=42)
model = RandomForestClassifier(n_estimators=300, class_weight='balanced', random_state=42)
model.fit(X_train, y_train)
y_pred = model.predict(X_test)
代码来源:作者

结果来源:作者

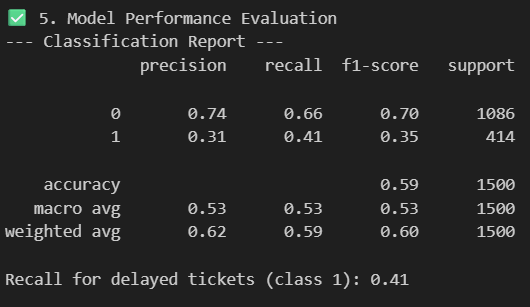

该模型实现了0.41的召回率,这意味着它成功检测到了41%的延误任务单。
这或许看起来不高。然而,在项目管理语境下,即使是这种程度的早期预警也极具价值。它为项目经理提供了可操作的信号,以便提前预测风险并准备应对措施。
通过进一步的优化,该模型有望得到改进,从而预测更多延误,并有助于在问题显现之前加以预防。
接下来将利用混淆矩阵(confusion matrix)来更好地理解模型的优势与劣势。
print("
--- Confusion Matrix ---")
cm = confusion_matrix(y_test, y_pred)
plt.figure(figsize=(6, 4))
sns.heatmap(cm, annot=True, fmt='d', cmap='Blues',
xticklabels=['On Time', 'Delayed'],
yticklabels=['On Time', 'Delayed'])
plt.xlabel('Predicted')
plt.ylabel('Actual')
plt.title('Confusion Matrix')
plt.show()
代码来源:作者

结果来源:作者

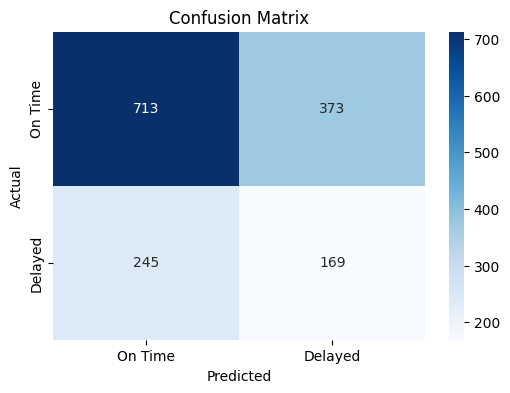

模型正确识别了169个延误,但也产生了373个误报,即被标记为延误但实际按时完成的任务。对于项目经理而言,这种权衡是可接受的,因为调查少量误报总比错过关键延误要好。这正是风险管理的一部分。
然而,模型仍错过了245张延误任务单,这意味着其预测远未达到完美。
总的来说,该模型最适用于作为早期预警系统。它提供了有价值的信号,但仍需进一步的训练和优化。最重要的是,它应与人类专业知识(即项目经理的判断和经验)相结合,以确保项目概况的完整性和可靠性。
模型可解释性、评分、业务影响、仪表板与模型验证
为了真正理解模型做出这些预测的原因,需要深入探究其内部机制。哪些特征最能驱动延误风险?这正是模型可解释性发挥作用的地方。
perm_importance = permutation_importance(model, X_test, y_test, n_repeats=10, random_state=42)
sorted_idx = perm_importance.importances_mean.argsort()
plt.figure(figsize=(10, 6))
plt.barh(np.array(features)[sorted_idx], perm_importance.importances_mean[sorted_idx])
plt.xlabel("Importance (Mean Decrease in Accuracy)")
plt.title("Feature Importance (Permutation Method)")
plt.tight_layout()
plt.show()
代码来源:作者

结果来源:作者

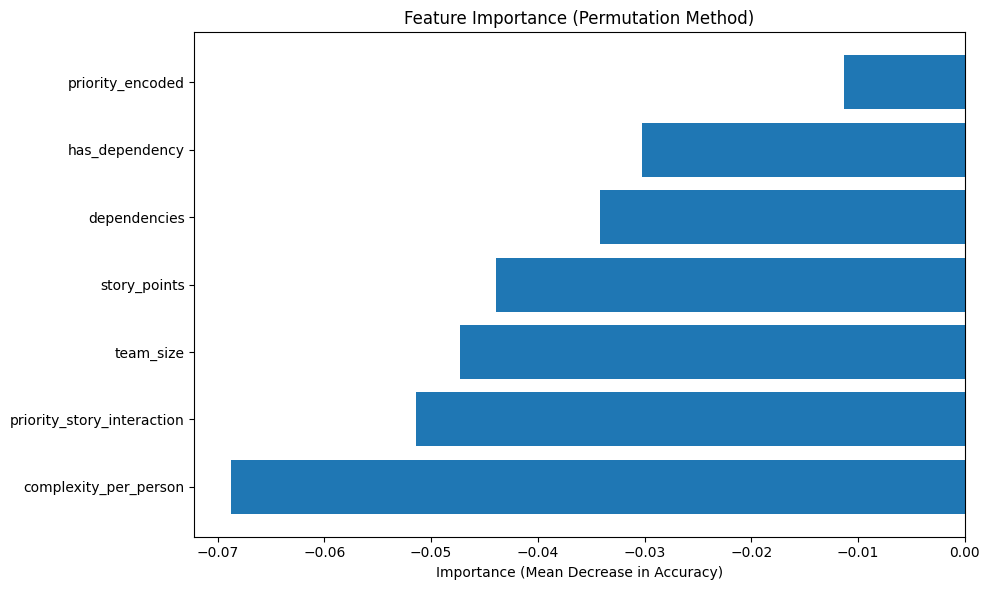

可以观察到,复杂性和优先级与故事点的交互是预测准确性的最强驱动因素。
任务单评分:识别真正面临风险的环节。
这为何对项目经理至关重要? 因为可以在此基础上更进一步。
为每张任务单计算一个风险评分。
此评分能突出显示哪些任务风险最高,从而使项目经理能够将注意力集中在最关键的环节,并在延误升级之前采取预防措施。
perm_importance = permutation_importance(model, X_test, y_test, n_repeats=10, random_state=42)
sorted_idx = perm_importance.importances_mean.argsort()
plt.figure(figsize=(10, 6))
plt.barh(np.array(features)[sorted_idx], perm_importance.importances_mean[sorted_idx])
plt.xlabel("Importance (Mean Decrease in Accuracy)")
plt.title("Feature Importance (Permutation Method)")
plt.tight_layout()
plt.show()
代码来源:作者

结果来源:作者
业务影响分析。
风险评分最高的任务单证实了这一趋势:只有高优先级和关键优先级任务才携带着最大的风险。
这一洞察不仅对项目时间线管理至关重要,也对其对业务的财务影响有着深远意义。延误不仅会减缓交付速度,还会增加成本、降低客户满意度,并消耗宝贵的团队资源。
为了量化这一点,可以通过模拟在预测风险并采取预防措施时可避免的成本,来估算预测的商业价值。
baseline_delay_rate = df['delayed'].mean()
代码来源:作者

结果来源:作者
基线数据显示27.6%的任务单出现延误。但如果项目经理们能够仅关注风险最高的20%任务单,情况又会如何?接下来将模拟这种有针对性的干预,并观察其能产生多大影响。
intervention_threshold = df['risk_score'].quantile(0.8)
high_risk_tickets = df[df['risk_score'] >= intervention_threshold]
代码来源:作者

结果来源:作者

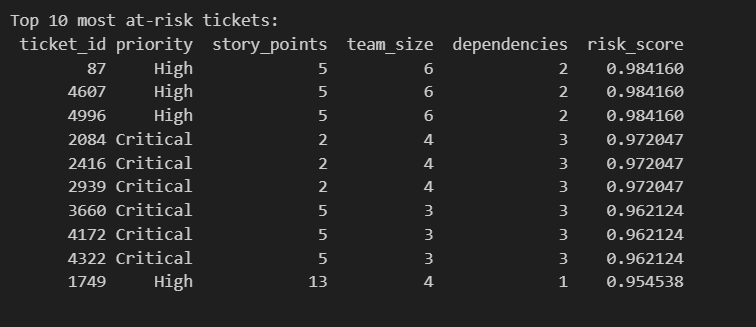

识别出1,021张高风险任务单,约占所有任务的20%。其中,有516张(50.5%)任务单实际发生了延误。换句话说,仅这些少数任务单就导致了项目总延误的约10%。
为了使其更具体化,可以以一个估值为100,000美元的中型项目为例,将影响转化为商业价值。通过对这些高风险任务单采取预防措施,可以估算出潜在的成本节约。
avg_project_value = 100000 # 10万美元
delay_cost_multiplier = 1.3 # 延误时成本增加30%
tickets_prevented = int(high_risk_tickets['delayed'].sum() * 0.6) # 假设60%的预防率
cost_savings = tickets_prevented * avg_project_value * (delay_cost_multiplier - 1)
代码来源:作者

结果来源:作者
通过采取早期行动,项目可以节约9,270美元,几乎是项目总成本的10%。这不仅仅是风险缓解,更是一种直接的商业优势。
项目管理仪表板

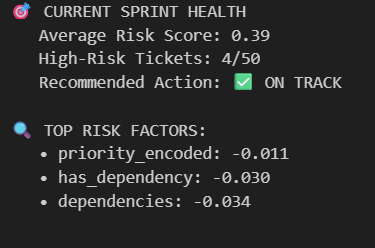

为了将这些洞察转化为可操作的成果,还可以构建一个项目管理仪表板。它提供冲刺(Sprint)健康状况的实时视图,包含跟踪进度、预测风险和维护完整项目概览所需的所有关键绩效指标(KPI)。
avg_project_value = 100000 # 10万美元
delay_cost_multiplier = 1.3 # 延误时成本增加30%
tickets_prevented = int(high_risk_tickets['delayed'].sum() * 0.6) # 假设60%的预防率
cost_savings = tickets_prevented * avg_project_value * (delay_cost_multiplier - 1)
代码来源:作者

结果来源:作者
模型验证
通过5折交叉验证测试了模型的鲁棒性。选择召回率作为主要评估指标,因为在项目管理中,捕获潜在延误比最大化总体准确率更为重要。
cv_scores = cross_val_score(model, X, y, cv=5, scoring='recall')
代码来源:作者

结果来源:作者
各折(fold)的召回率评分介于0.39至0.42之间。这意味着模型远非完美,但它始终能够标记约40%的延误,为项目经理提供了宝贵的早期预警,有助于在问题升级之前采取行动。
结论
综上所述,本文展示了数据科学如何通过提供对延误原因更清晰的理解,从而助力项目更顺畅地进行。
数据并不能取代项目经理的直觉,但它能增强这种直觉,就像为飞行员提供更精良的仪表,使其能够更精准地导航,并对周遭情况有更全面的了解。
通过预测风险和识别高风险任务单,可以减少延误,预防冲突,并最终交付更多价值。
项目经理应当积极拥抱数据科学。如今,项目经理可分为两种:传统型和数据驱动型。两者已不在同一竞争水平。
最后,这些技能不仅限于项目管理,还可扩展至产品管理和业务分析领域。学习SQL或Python能够增强与开发人员协作、理解产品性能以及在业务各个层面进行有效沟通的能力。

给项目经理的启示
团队有多少项目决策是基于所谓的“最佳实践”,而这些实践实际上是未经证实的假设?无论是关于会议安排、团队结构还是沟通方法,数据都可以帮助挑战既有偏见,并揭示真正有效的方法。
根据组织的不同,分析还可以更深入:按项目阶段、领域或利益相关者对任务单进行分组,可能会揭示隐藏的瓶颈和系统性问题。

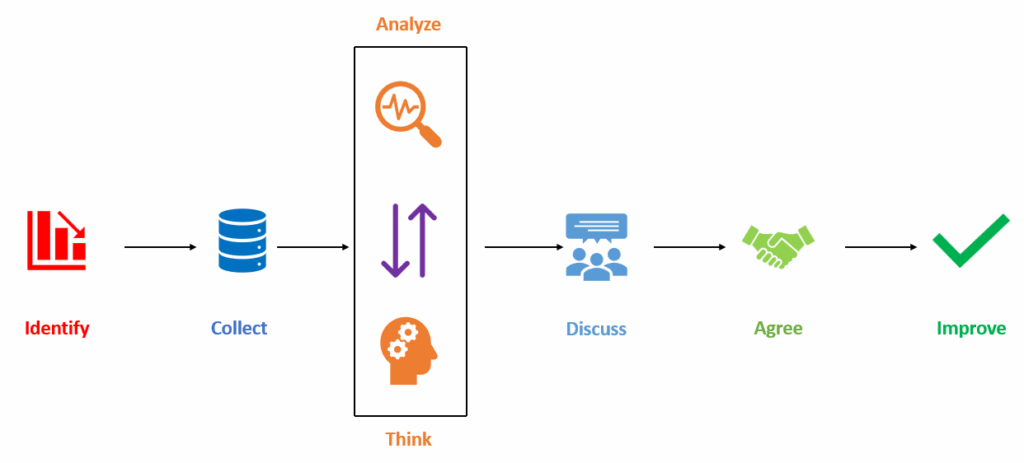

如何检测和改进 – 图片来源:作者
例如,开发速度(velocity)在QA阶段常常下降。这是因为QA工程师表现不佳吗?绝非如此。他们工作完成得非常出色。真正的问题在于与开发人员之间持续不断的反复沟通:澄清任务单、确定如何执行测试,或请求缺失信息。
为了解决这一问题,引入了一个简单流程:开发人员现在会在任务单中添加更清晰的测试细节,并与QA进行五分钟的快速交接电话。这一小笔时间投入使团队生产力和开发速度提升了超过15%。
